非開挖頂管施工根據管道所在的土層性質、管徑、地下水位、地下和地下建筑物,結構和各種設施等因素,來選擇頂管管道頂進的方法,然后進行技術經濟比較再確定。普通頂管法是在粘土或砂質土中,無地下水影響,采取手掘式或機構挖掘式頂管法。

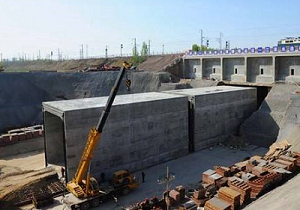

1.工作坑
頂升井的位置應易于排水、開挖和運輸,并且易于對地上和地下建筑物、構筑物采取保護生產措施。
使用組裝式后墻從方木、型鋼或鋼板等組裝后,后背運動員有足夠的強度和剛度。
工作坑支撐應形成封閉的坑形框架,矩形工作坑四角應添加斜撐。
2.設備安裝
軌道:選用鋼材生產,兩個民用軌道安裝牢固、順直、平行、等高,坡度和管線設計要一樣。在使用中檢查導軌以防移位。
千斤頂:安裝時固定在支架上的,并且與管道的中 心垂直對稱,作用在管道中的連接力在垂直線的中 心。
油泵:應與千斤頂匹配,并配備備用泵;安裝完成測試運行。頂進過程中油壓突然增加,應立即停止頂進,檢查原因,處理后繼續頂進。
頂鐵:分塊組裝的頂軌應具有足夠的剛度,并且頂軌的相鄰面彼此垂直。安裝好的頂鐵軸線應與管道軸線平等、對稱,頂軌和導軌之間的接觸表面不能有污垢、油污。更換頂鐵時,使用時要先觀察頂鐵有無異常。頂鐵和管口間采用緩沖材料襯墊,當頂力接近管節材料的允許抗壓強度時,管口要增加U型或環形頂鐵。
起重設備:正式作業前應試吊,檢查重物的情況和制動性能,嚴禁超負荷吊裝。
3.頂進
使用手掘式管理,水位下降到管的底部不小于0.5m,并采取措施防止其他水進入管道。
所有設備的檢查和調試合格后可進行頂進。頂升程序是安裝頂鐵、啟動泵,頂鎬活塞伸出一個行程后,關閉泵,頂鎬停止運行,活塞與頂部鐵芯之間的間隙收縮,然后打開泵,如此周而復始。工具管開始進入5-10m范圍,允許偏差:軸位置3mm,高程0-+3mm。當超過允許偏差時,采取措施糾正。
采用手工掘進頂進時,應符合下列規定:
工具管接觸或切入土壤,自上而下分層開挖。
在允許超挖的穩定土層中正常頂時,管下部135度范圍內不得超挖;管頂以上超挖量不得大于15mm;管道超挖根據具體情況確定,并制定保護措施。
頂管結束后,根據設計規則對管接頭的內間隙進行處理。當設計未規定時,可用石棉水泥,彈性密封劑或水泥密封。填塞物應抹平,不得突入管內。
頂進時測量工具管的中 心和高程采用手工掘進時,工具管進入土層過程中,每頂進0.3m,測量不少于一次;管道進入土層后正常頂進時,每1.0m測量一次,糾偏時增加測量次數。全段頂完后,在每個管節接口處測量其軸線位置和高程;有錯口時測出相對高差。
四、糾偏:采用小角度、頂進中逐漸糾偏
糾偏方法
挖土校正法:即在管子偏向一側少挖土,而在別一側多超挖些,強制管子在前進時向另一側偏移。適用于偏差為10-20mm時。
木杠支撐法:如管端下陷,管子發生錯口時,可采用木杠支撐法方法校正,適用于偏差為20mm時。
頂進過程中,出現下列緊急情況時應采取措施進行處理:工具管前方遇到障礙;后此墻變形嚴重;頂鐵發生扭曲現象;管位偏差過大且校正無效;頂力超過管端的允許頂力;油泵、油路發生異常現象;接縫中漏泥漿。
